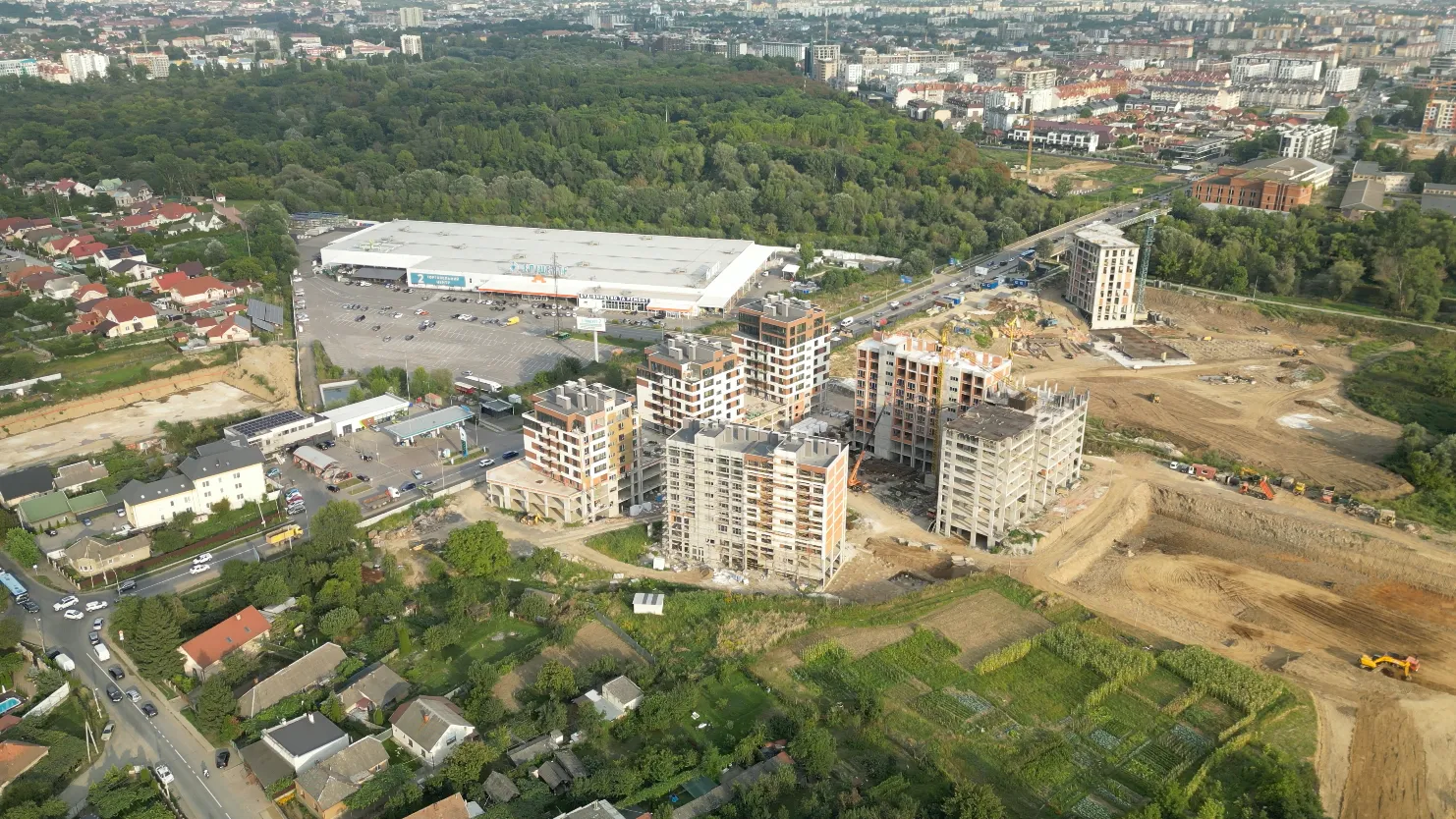

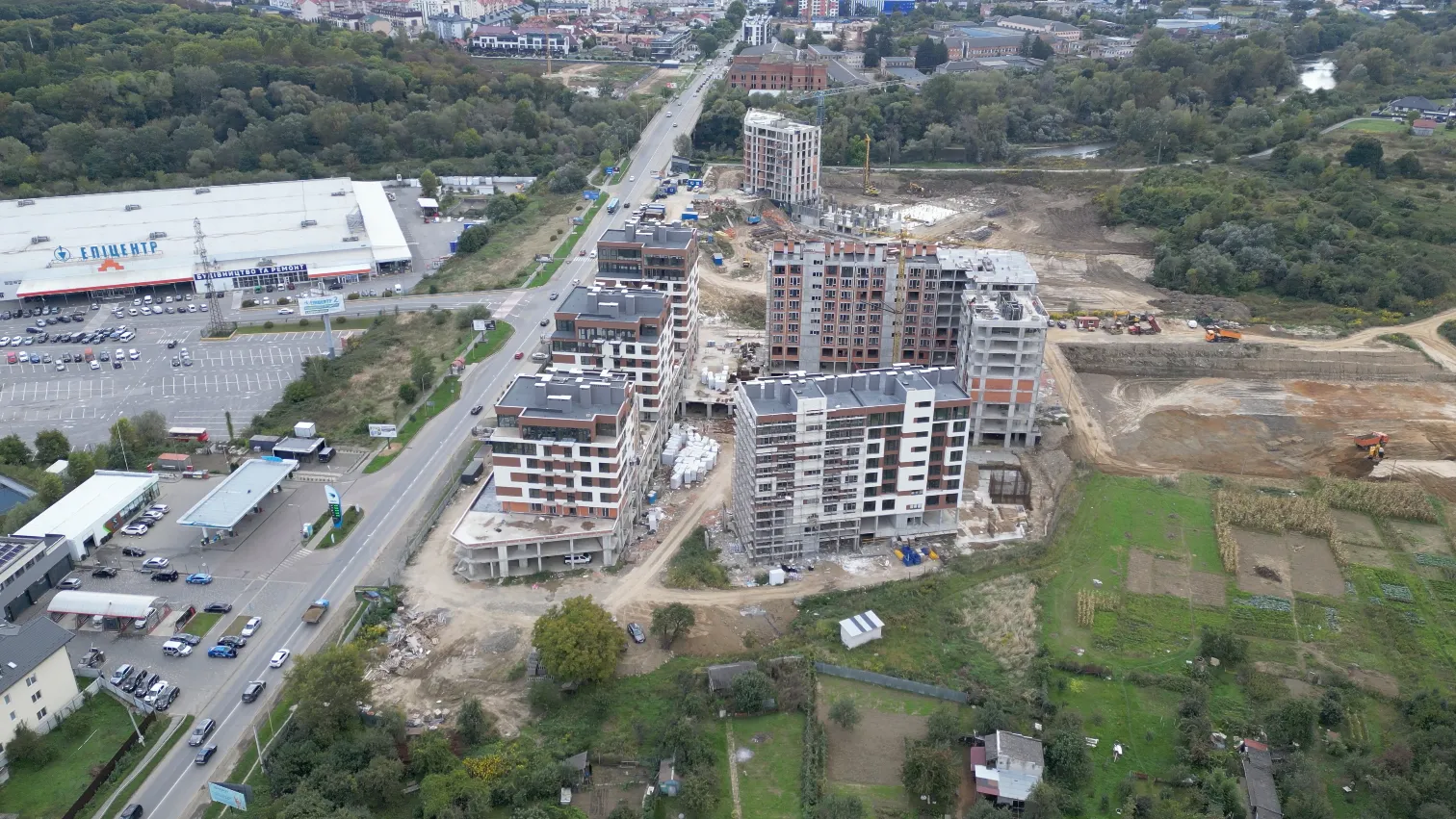

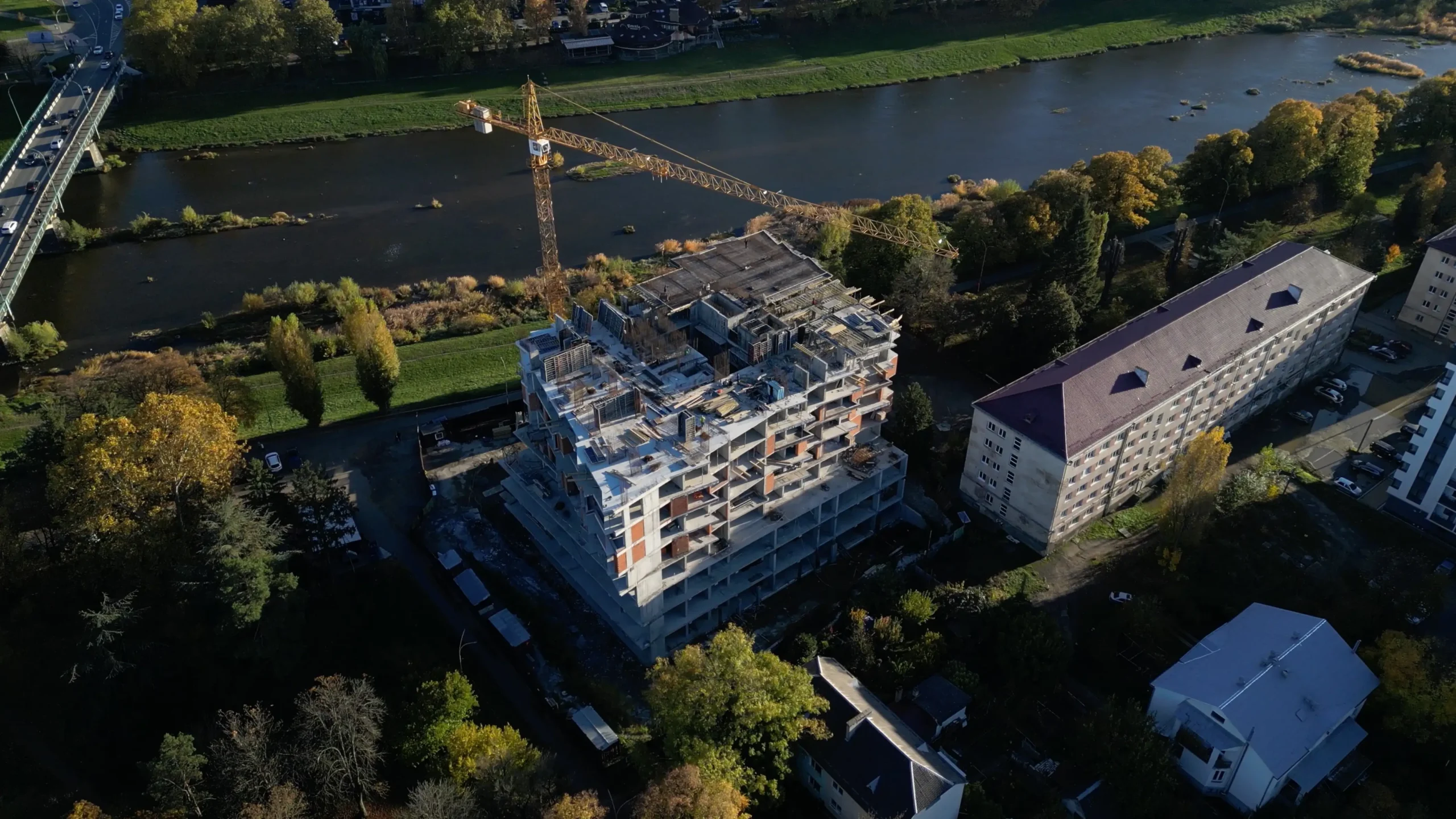

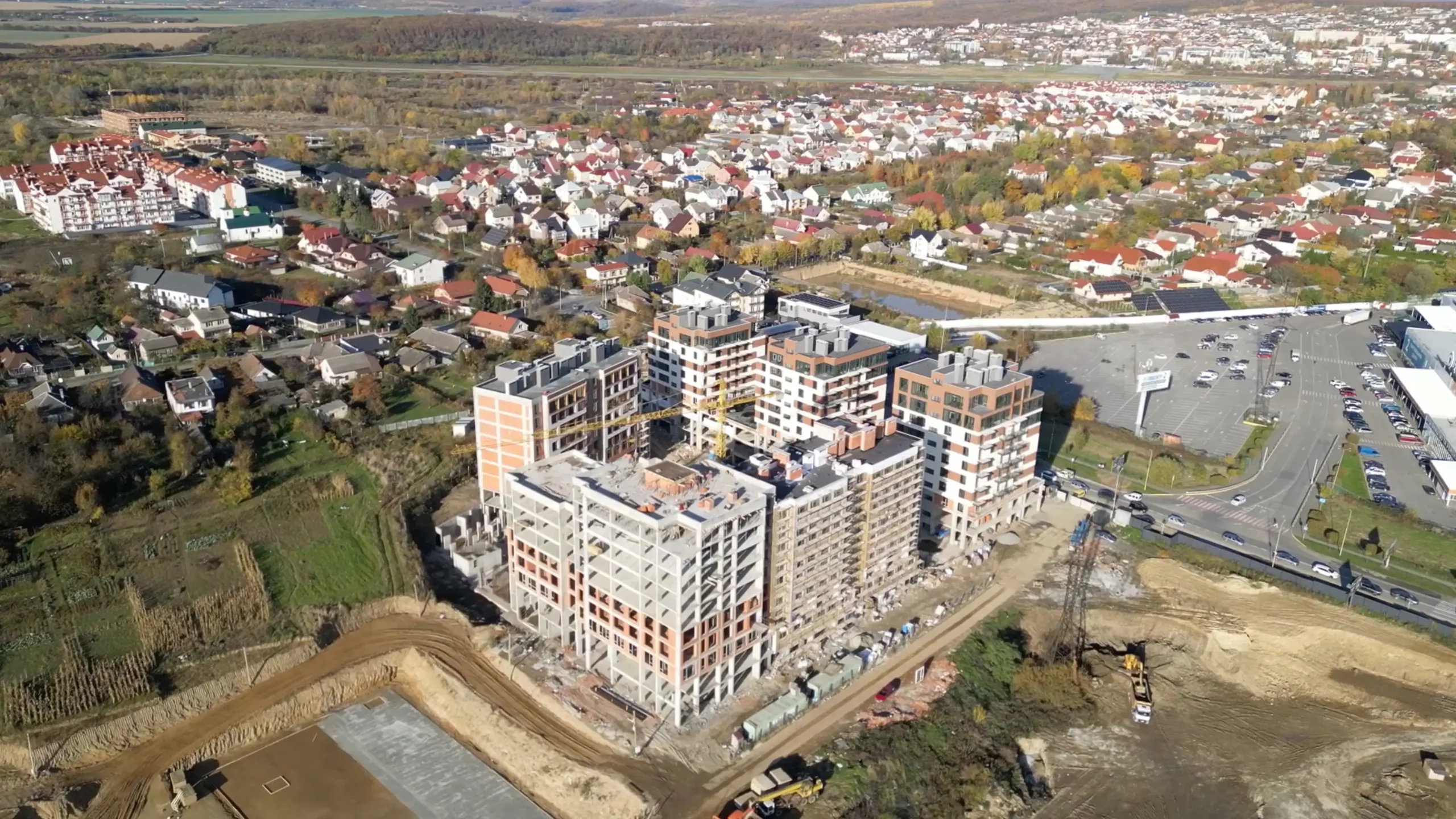

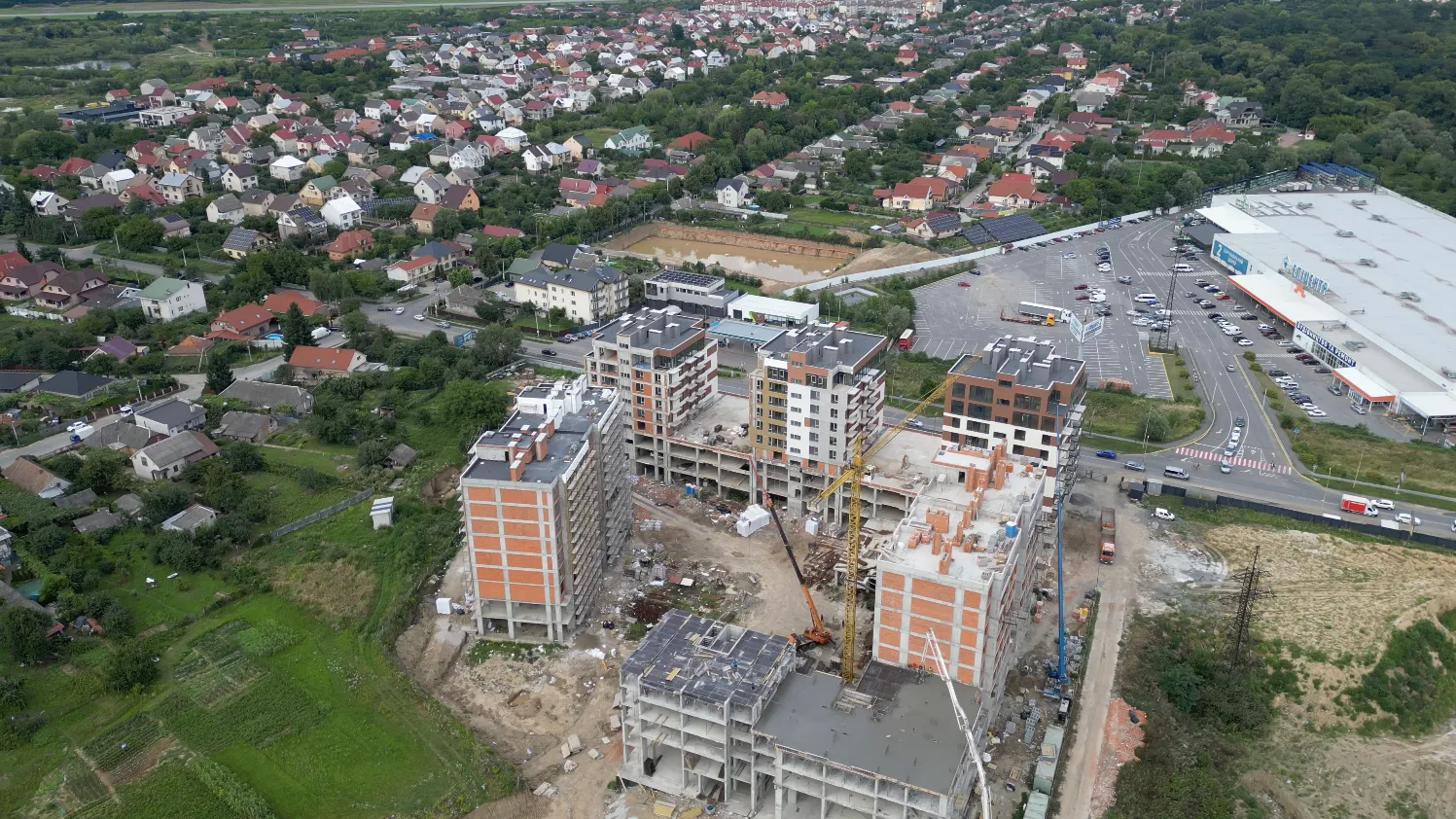

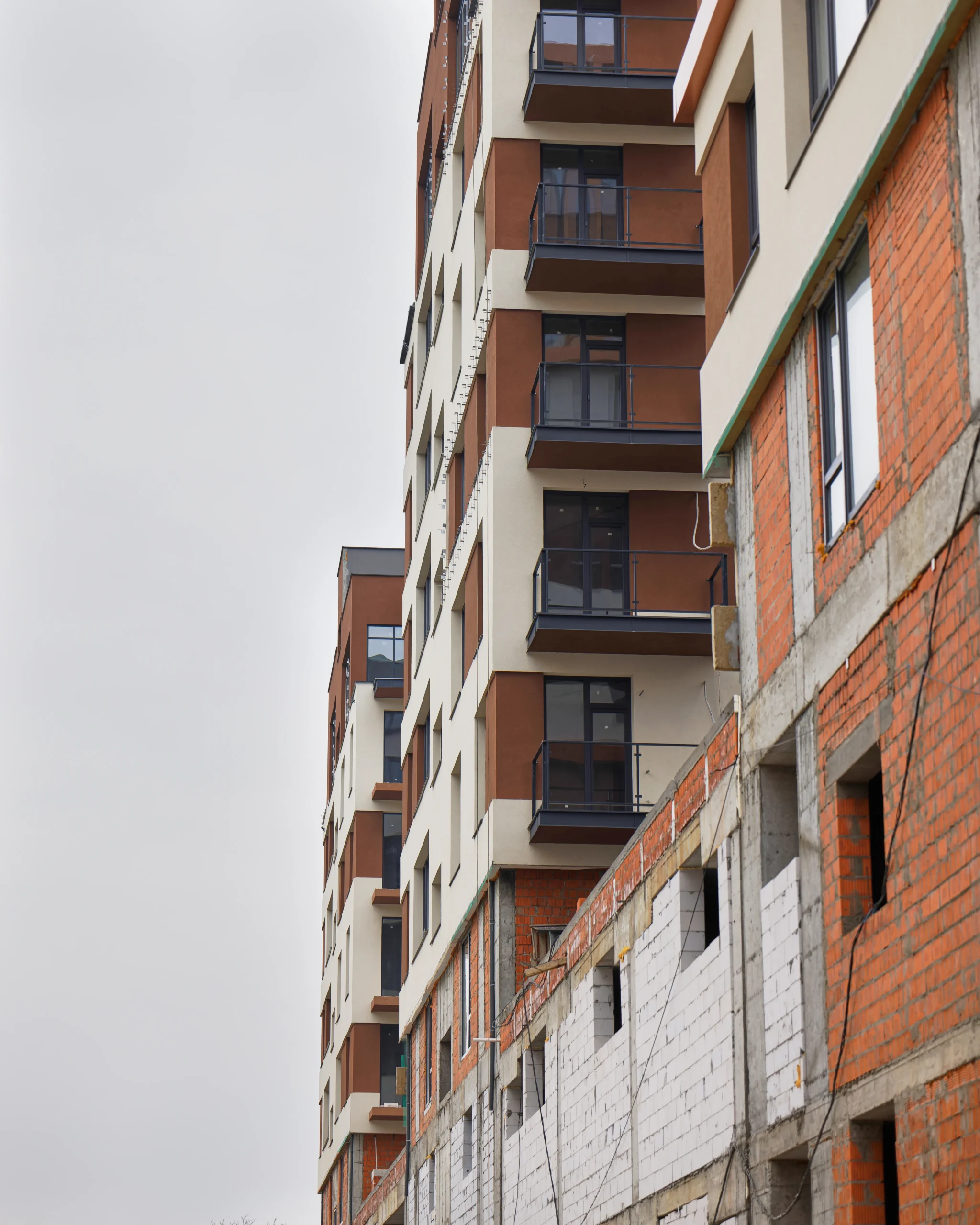

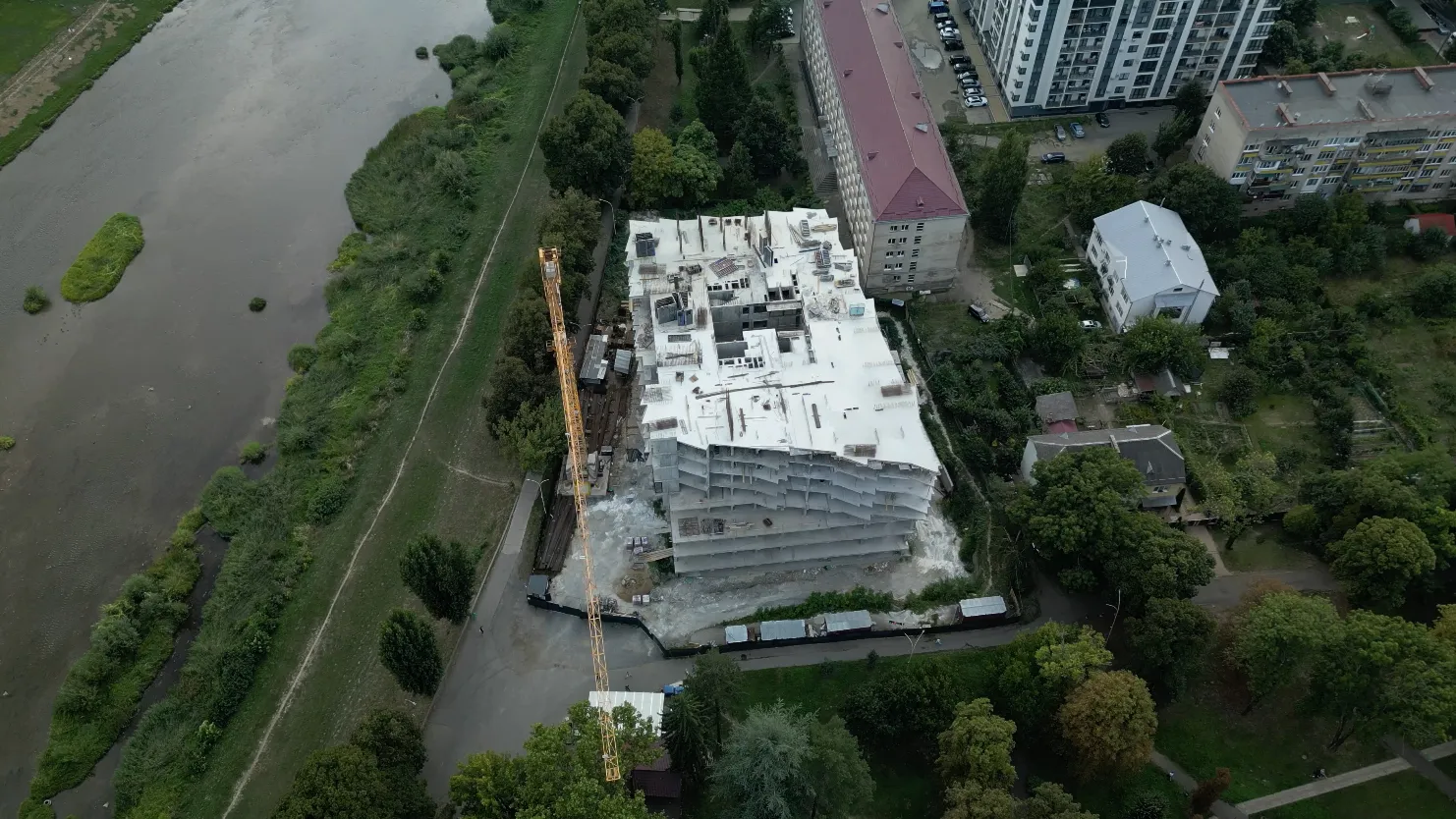

Хід будівництва Royal park станом на 1.07.2026

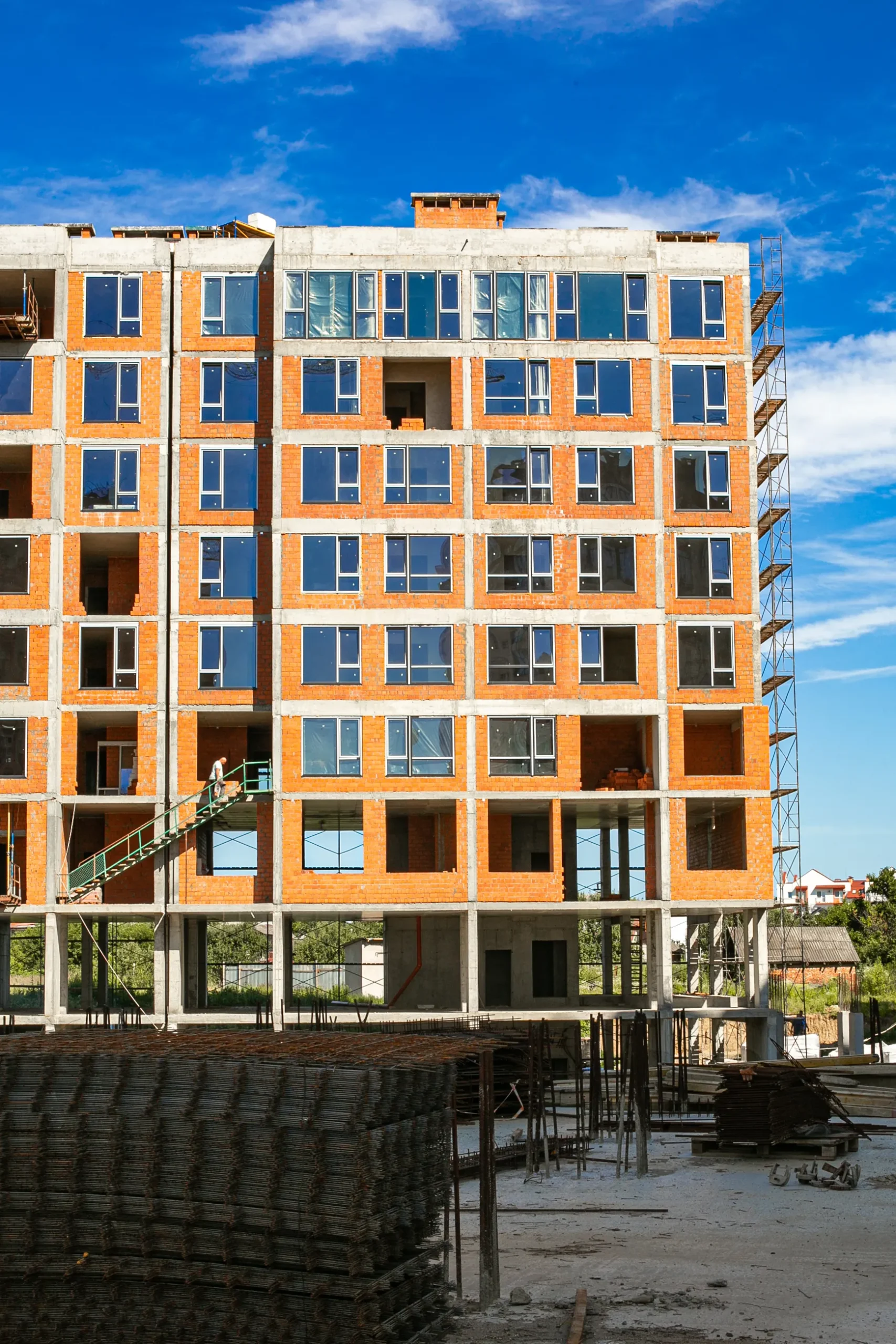

4 поверх — завершуються штукатурні роботи. 8–9 поверхи — триває монтаж віконних конструкцій. 10–11 поверхи — активно виконуються роботи з цегляної кладки зовнішніх стін та
4 поверх — завершуються штукатурні роботи. 8–9 поверхи — триває монтаж віконних конструкцій. 10–11 поверхи — активно виконуються роботи з цегляної кладки зовнішніх стін та

Секція 1 –Закінчено монтаж вхідних, квартирних дверей. Проводяться плиточні роботи сходових клітин. Секція 2 – Закінчено монтаж вхідних, квартирних дверей. Секція 3 – Закінчено оскління

Секція 1 – Закінчено роботи по влаштуванню стяжок. Проводиться монтаж вхідних, квартирних дверей. Секція 2 – Закінчено роботи по влаштуванню стяжок. Проводяться роботи по влаштуванню

На 3, 10 та 11 поверхах активно ведуться роботи з цегляної кладки внутрішніх та зовнішніх стін. На 4 поверсі тривають штукатурні роботи згідно з графіком

Секція 1 – Закінчено фасадні роботи зі сторони внутрішнього двору. Виконуються роботи по влаштуванню стяжок. Секція 2 – Закінчено фасадні роботи зі сторони внутрішнього двору.

На даний момент активно тривають роботи з цегляної кладки на 4,5,6,7,8,9 поверхах. 4-й поверх знаходиться на завершальному етапі — закінчення робіт планується протягом найближчих двох

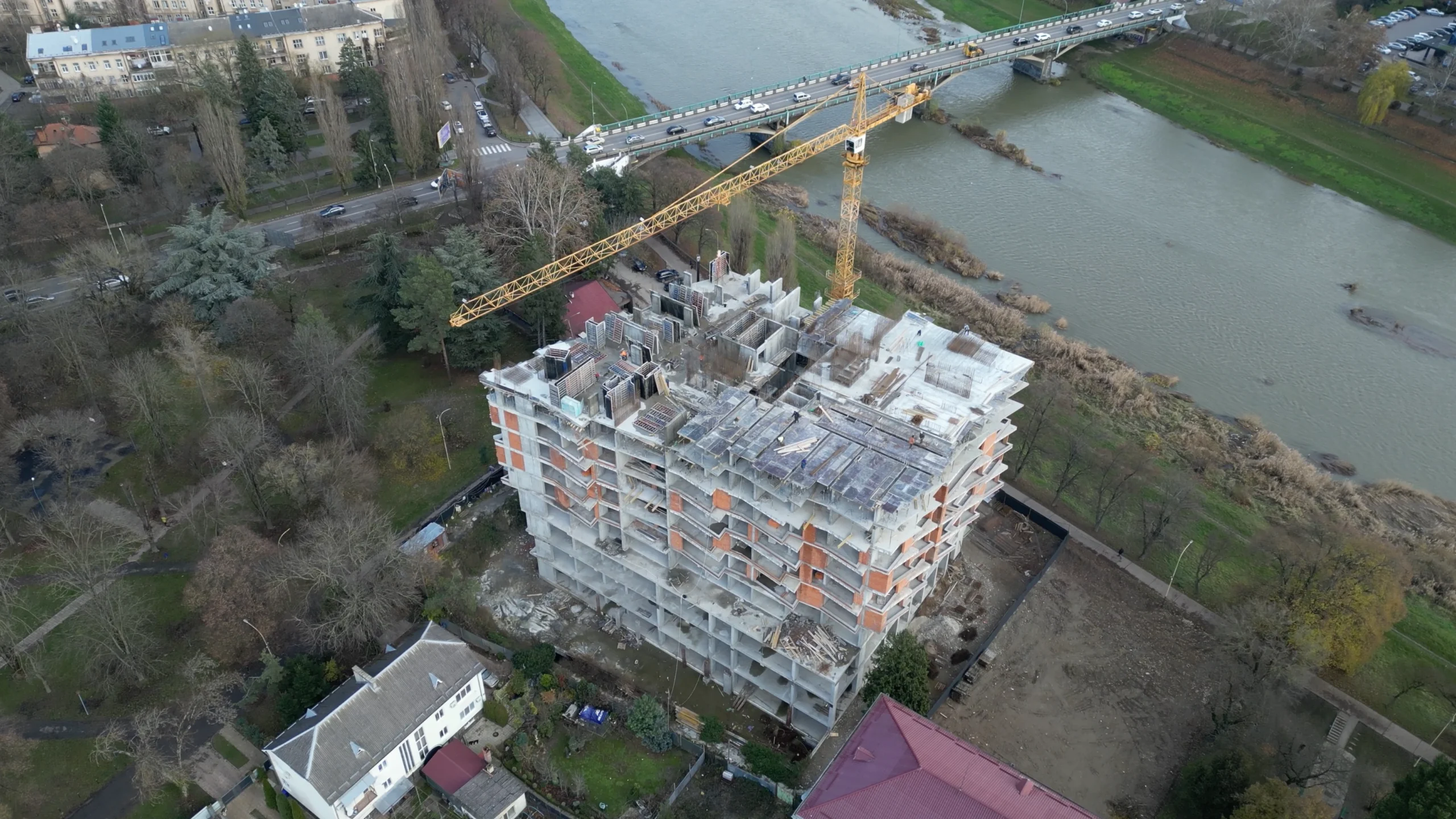

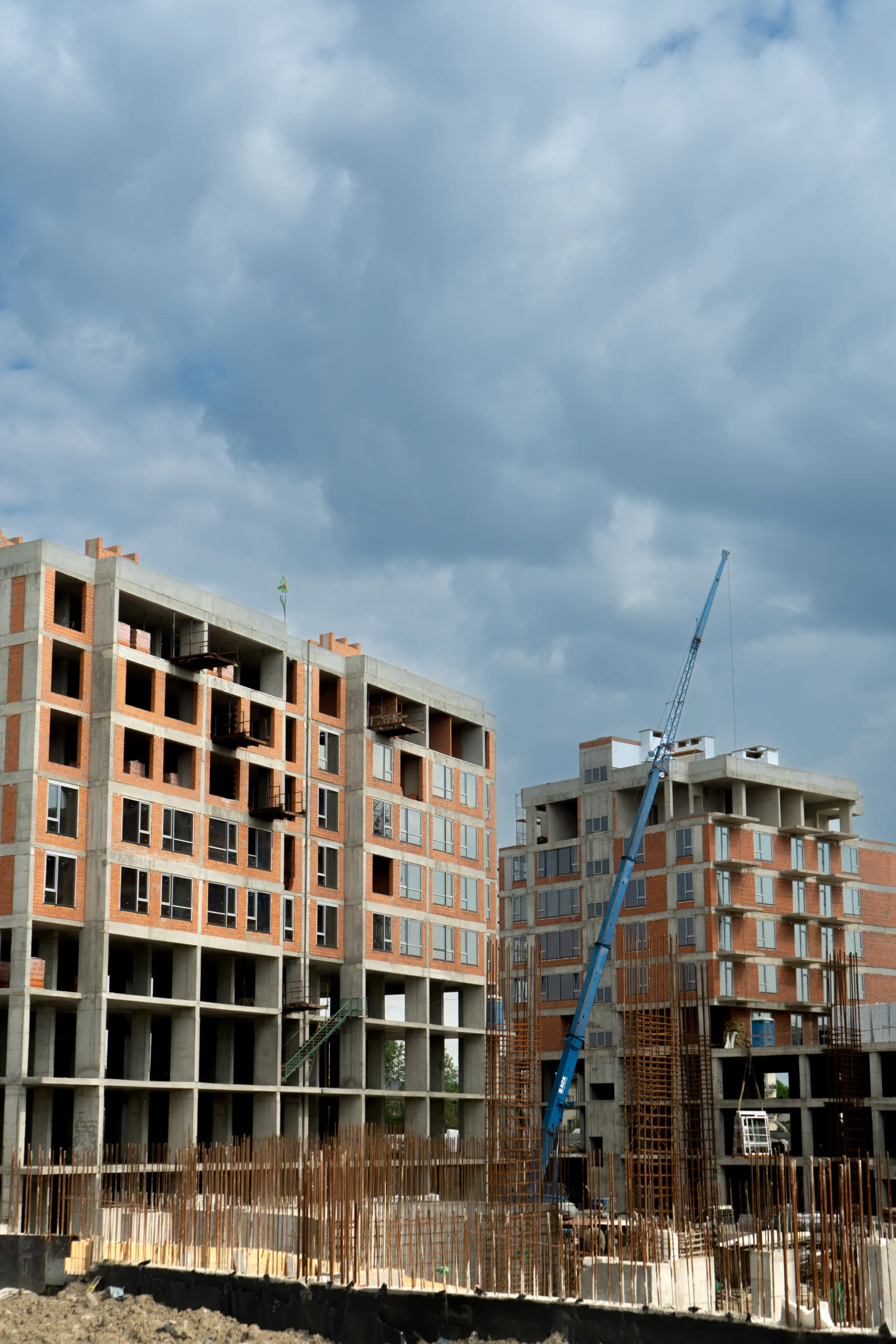

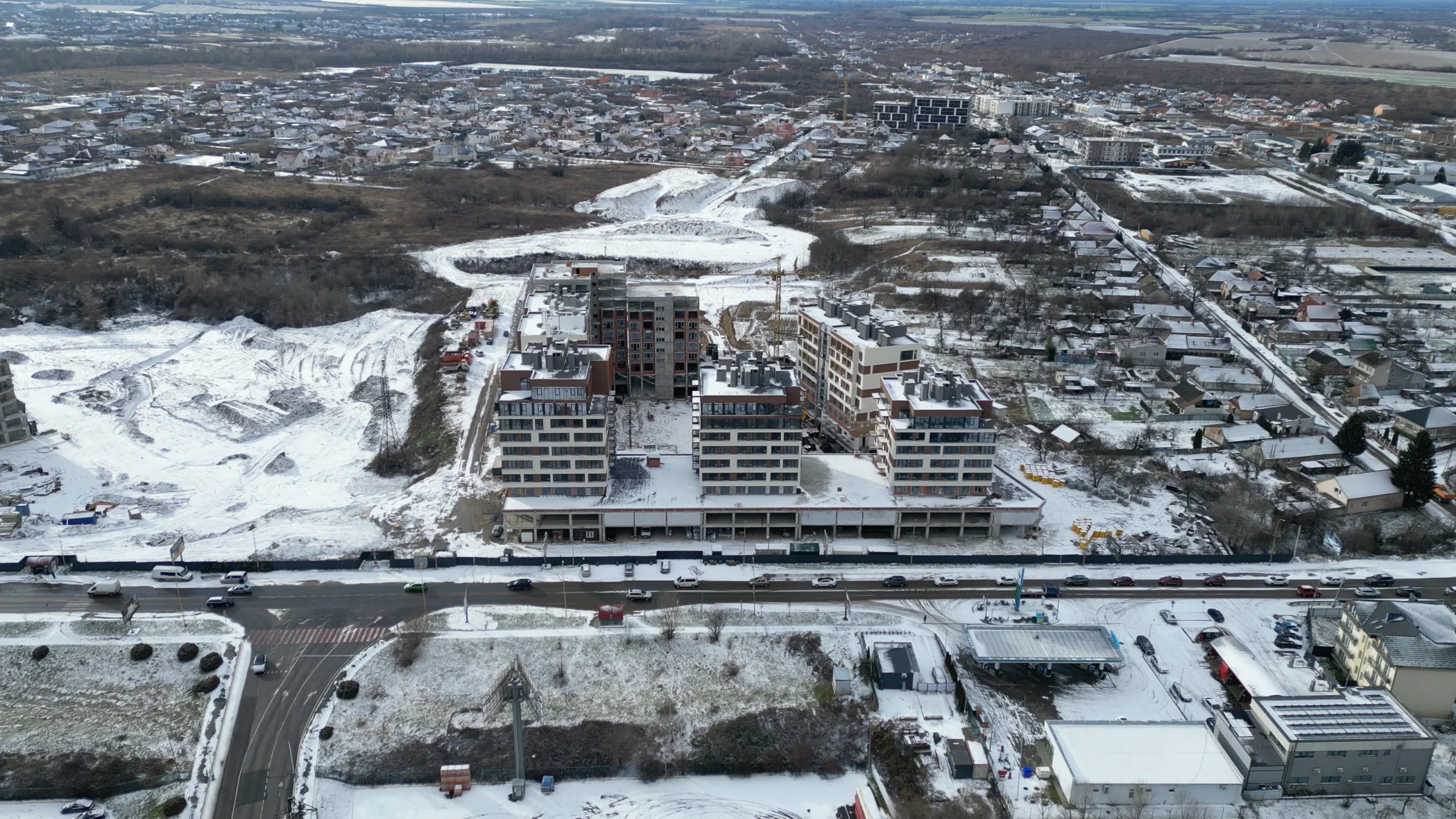

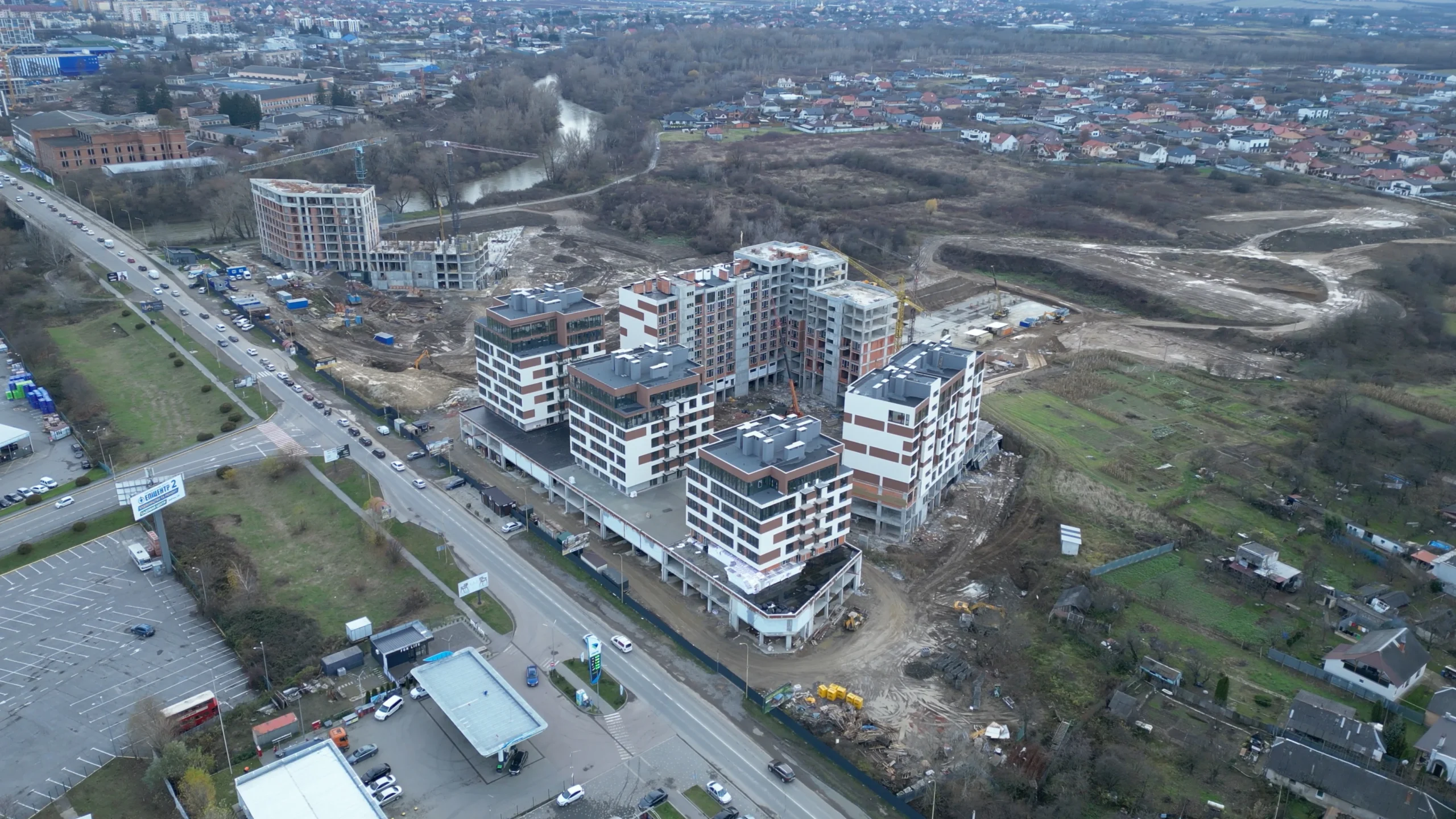

Хід будівельних робіт станом на 25.03.26:













Виконано вертикал сьомого поверху. Також частково виконано плити перекриття сьомого поверху.
Виконано сходові марші до сьомого поверху включно.
Почалось часткове виконання кладочних робіт.

Секція 1 – Виконані кладочні роботи внутрішніх стін і перегородок 4,5,6,7,8 поверхи.

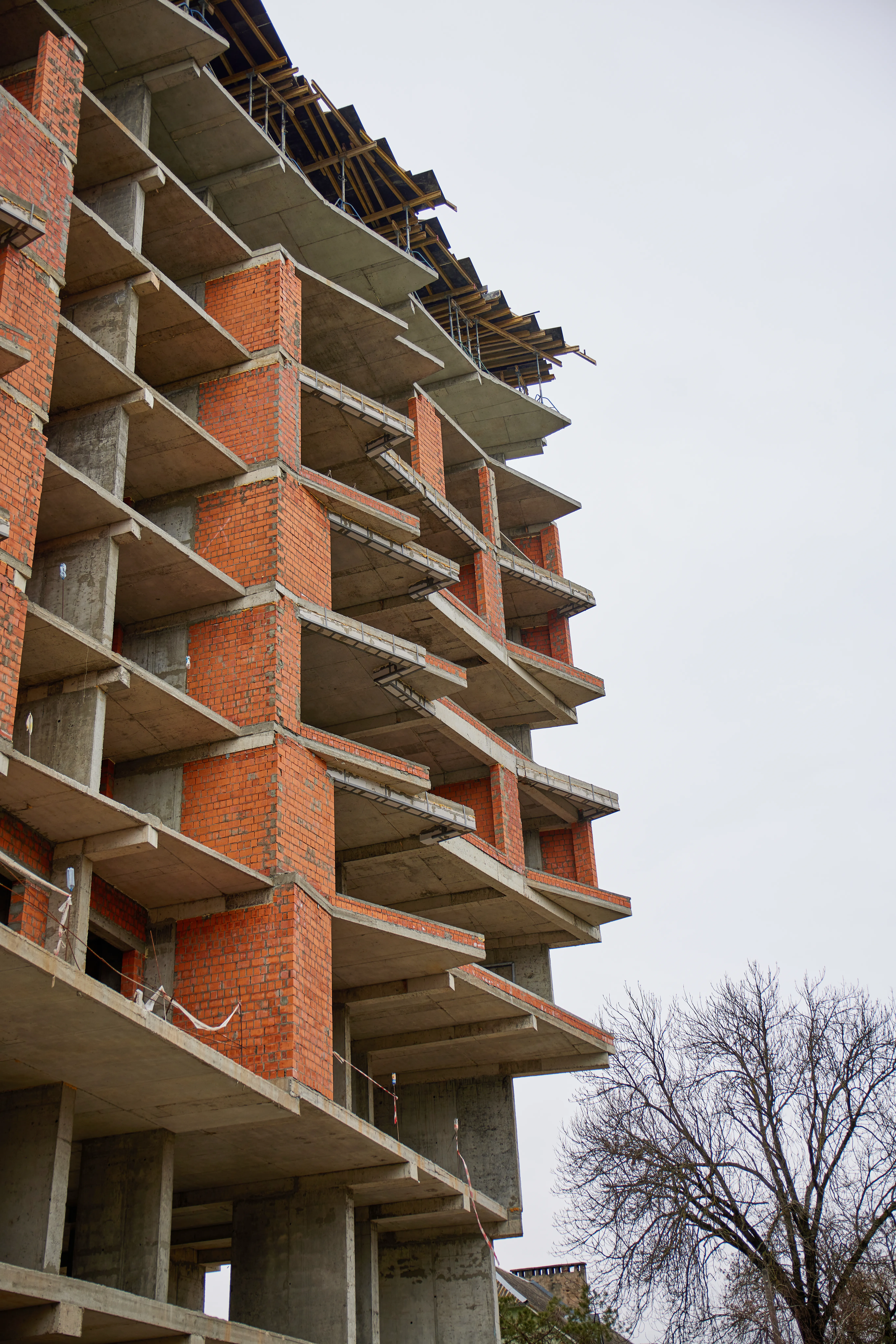

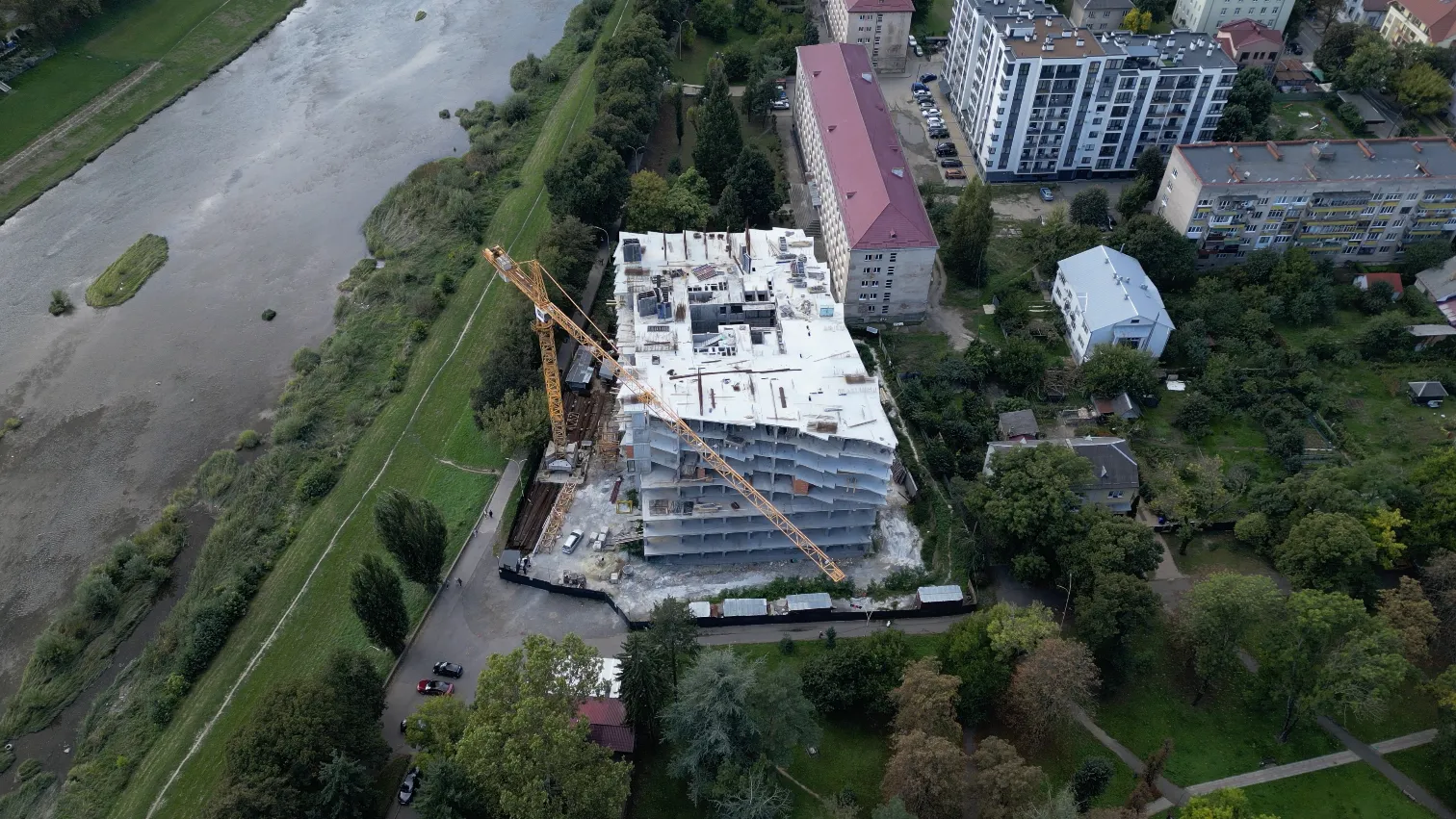

Повністю закінчено монолітні конструкції. Виконані кладочні роботи по фасадах з 4 по 9 поверхи.

Виконано влаштування вертикальних конструкцій плити перекриття 7,8,9 поверху.

Виконано влаштування вертикальних конструкцій плити перекриття 6 поверху.




На секції С11 проводяться штукатурні роботи, реалізовується цементно-піщана штукатурка, закінчено 3-й, 4-й поверх.

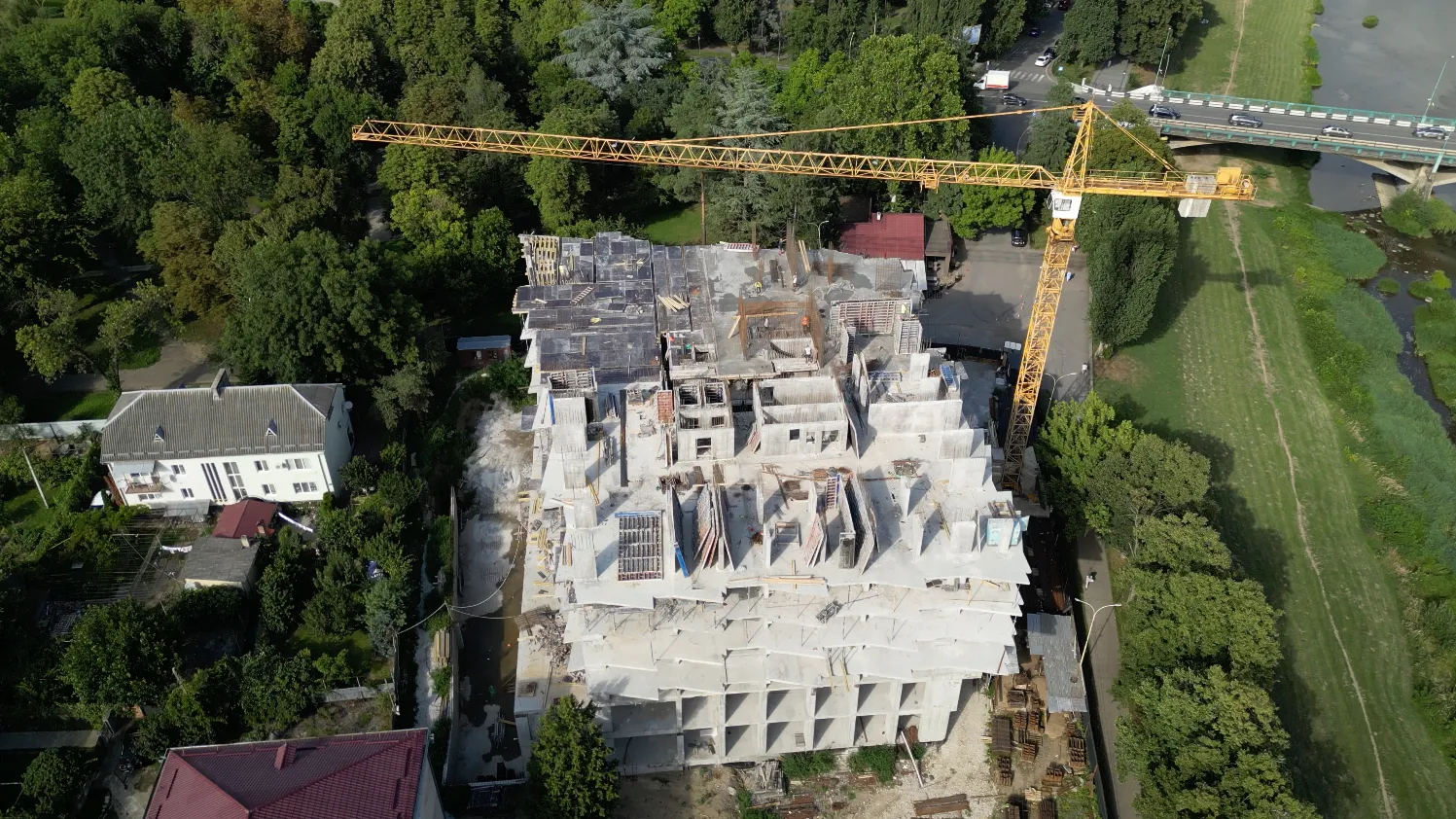

Проводиться монтаж опалубки плити перекриття останнього, 9-го поверху. А також проводиться виконання кладочних робіт 6-й та 7-й поверх.Монтаж опалубки для бетонних робіт останнього, 10-го поверху.


Щодо секції 11, відбувся монтаж вікон з 5-го по 5-ий поверх, проводяться роботи по перекриттю даху будинку, було зведено міжкімнатні перегородки у квартирах.

Зроблено монтаж монолітної основи нової секції на рівні 2 поверху в заливці бетонної суміші в попередньо підготовлену опалубку з арматурою.

На території будівництва реалізовано цегляну кладку секції 11 до 5 поверху. Ви можете переглянути фотозвіт та ознайомитись про виконані роботи.
